بتوفيق من الله ، تم تأييد حكم لصالح موكلتنا (شركة/ مدعى عليها) ب٥٢ مليون ريال بعد أن كانت مطلوبة بمبلغ يقارب ال٢٠٠ مليون ريال، وقد تم قلب تلك المطالبة لصالح موكلتنا.
#قضاء_تجاري#قضاء_إداري#عقد_أشغال
@RiyadhChamber هل يوجد خلل في منصة اعمالي ؟ في حسابنا يوجد طلب معلق في الطلبات الغير مكتملة و بالدخول على الطلبات لا يظهر هذا الطلب و بالاستعلام عن التصديقات الالكترونية لا يظهر شئ ايضاً و تواصلنا معكم الخميس الماضي دون حل
📌قريباً جداً:
بعد أن كانت الاستشارة الوقائية*
ودراسة الجدوى قبل رفع القضايا ترفاً عند البعض،
ستدخل(مرحلة الضروريات) عند سريان نظام التكاليف القضائية.
*(معناها:سؤالك النظامي عن قضيتك إذا دخلت المحكمة أو الحل نظاماً لمشكلة متوقعة الحدوث،ونحو ذلك).
=
بتوفيق من الله ، تم تأييد حكم لصالح موكلتنا (شركة/ مدعى عليها) ب٥٢ مليون ريال بعد أن كانت مطلوبة بمبلغ يقارب ال٢٠٠ مليون ريال، وقد تم قلب تلك المطالبة لصالح موكلتنا.
#قضاء_تجاري#قضاء_إداري#عقد_أشغال

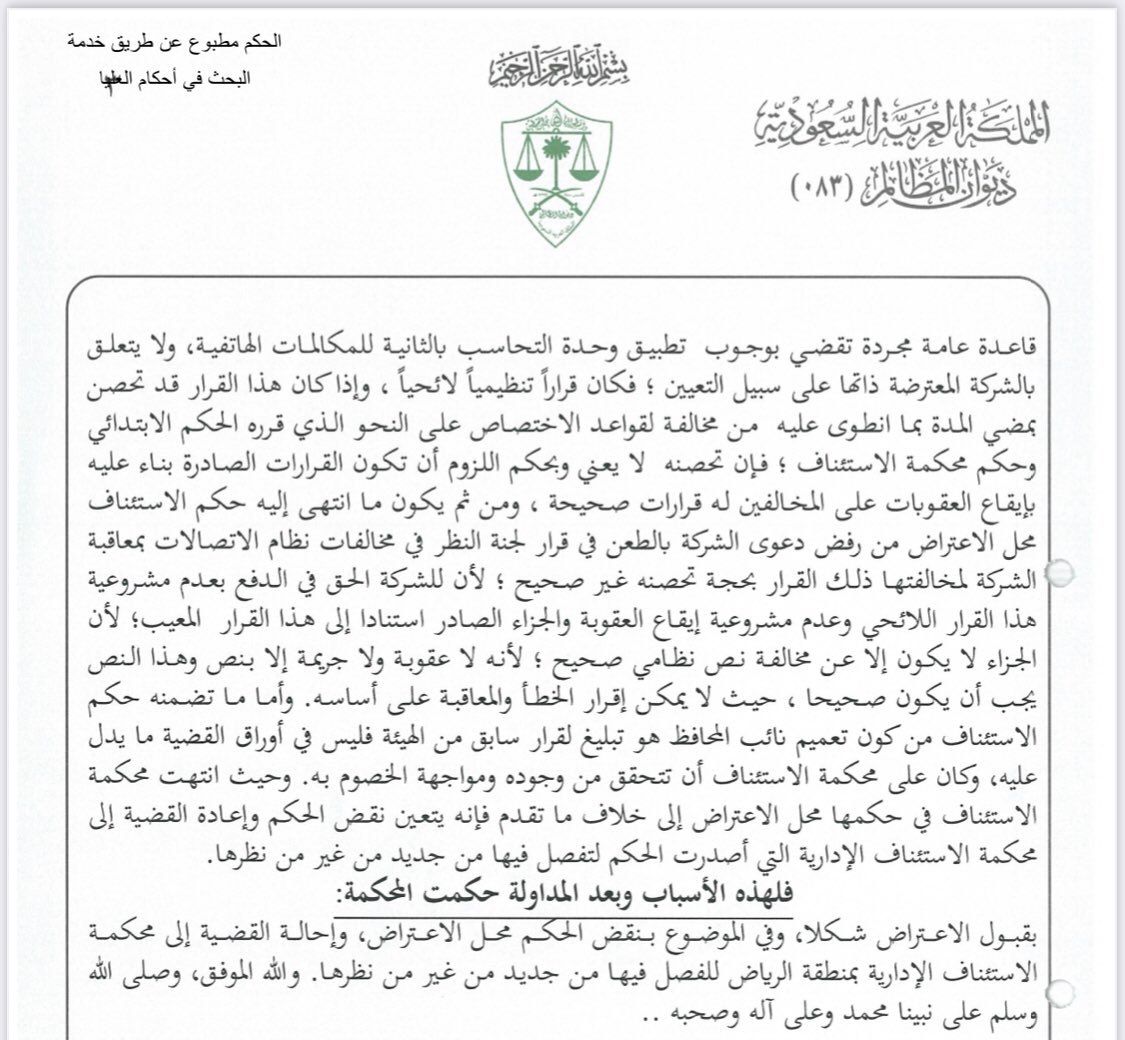

▫️المحكمة العليا تنقض حكماً للاستئناف في القضاء الإداري …
تسبيب بديع ونفيس من المحكمة العليا
⚖️القرار الإداري المعيب لا يتحصن بمضي المدة
⚖️ الجزاء لا يكون إلا عن مخالفة نص نظامي صحيح
⚖️ لا عقوبة ولا جريمة إلا بنص وهذا النص يجب أن يكون صحيحاً

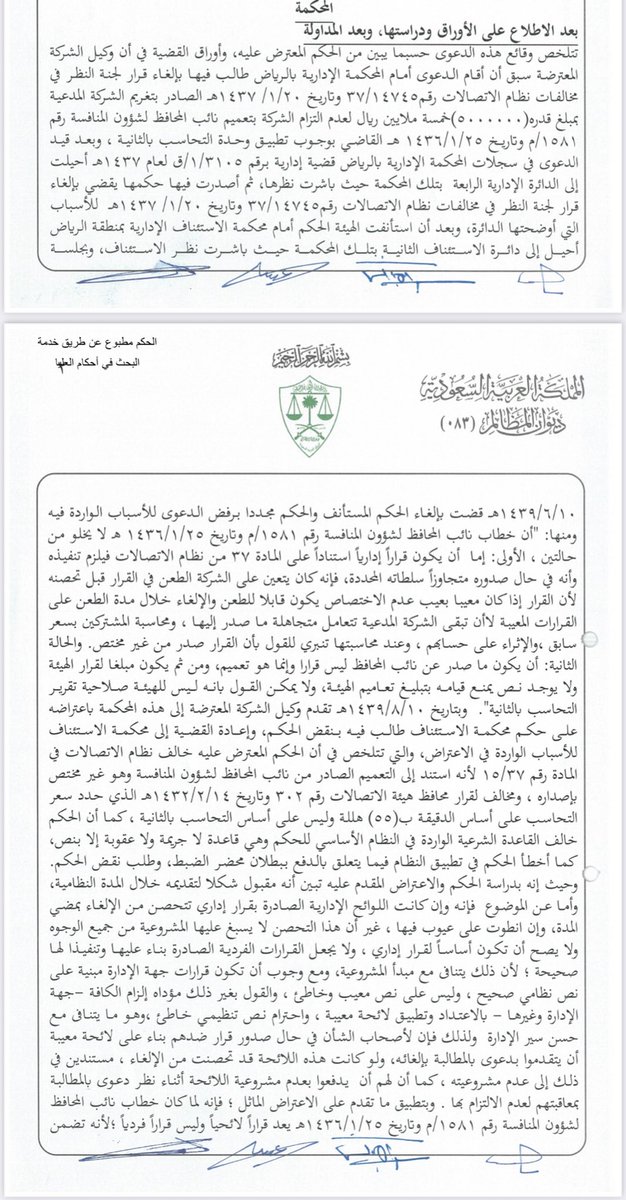

انتهى حكم ديوان المظالم رقم 84/ت/1 لعام 1420هـ إلى أنه إذا سحب العمل من المقاول و تم التعاقد لتنفيذه على حسابه بواسطة مقاول آخر فإنه إذا حصل تأخير في تنفيذ المشروع عن الموعد المحدد من الجهة أو مقاول عقد الاستكمال فإن المسحوب منه العمل لا يتحمل نتيجة هذا الخطأ لأنه لا يد له فيه
بالاستلام النهائي يتحدد و يستقر بصفة نهائية مقابل الأعمال المنجزة : حيث إنه و لئن كان نشوء الحق يتم بمجرد إنجاز المقاول للأعمال المطلوبة منه إلا أنه نظراً إلى أن التزامات المقاول و ضماناته لتلك الأعمال تستمر حتى الاستلام النهائي للمشروع ..
**يتبع
انتهى حكم ديوان المظالم رقم 84/ت/1 لعام 1420هـ إلى أنه إذا سحب العمل من المقاول و تم التعاقد لتنفيذه على حسابه بواسطة مقاول آخر فإنه إذا حصل تأخير في تنفيذ المشروع عن الموعد المحدد من الجهة أو مقاول عقد الاستكمال فإن المسحوب منه العمل لا يتحمل نتيجة هذا الخطأ لأنه لا يد له فيه
كما أنه بالاستلام النهائي يتحدد و يستقر بصفة نهائية مقدار ما يستحقه المقاول مقابل الأعمال المنجزة و به يحق اللجوء للقضاء للمطالبة بالحق المُدعى به , وهذا ما ذهب إليه قضاء ديوان المظالم و من ذلك الحكم في القضية رقم 211/1/ق لعام 1418هـ
** انتهى
بالاستلام النهائي يتحدد و يستقر بصفة نهائية مقابل الأعمال المنجزة : حيث إنه و لئن كان نشوء الحق يتم بمجرد إنجاز المقاول للأعمال المطلوبة منه إلا أنه نظراً إلى أن التزامات المقاول و ضماناته لتلك الأعمال تستمر حتى الاستلام النهائي للمشروع ..
**يتبع
المحكمة الإدارية العليا تؤكد على مبدأ (رد الغرامة إذا كانت الجهة تأخرت في صرف المستخلصات).
وتقرر (في جمع بين النصوص النظامية) أن مدة صرف المستخلص ينبغي ألا تزيد عن (٦٠) يوما.
وتوكد أن العبرة في معرفة تأخر المقاول من عدمه، هو في التسليم الابتدائي لا النهائي.
نظراً لقُرب العمل بـ #نظام_التكاليف_القضائية فإن شركة اتحاد المحامين الدوليين تُعلن عن إطلاقها برنامج #الاستشارات_المجانية من منطلق حرصها على تحقيق أحد أهدافها الأساسية و هو نشر الوعي القانوني .
* يتبع *
قبل الشروع في الطعن على تقرير جهة الخبرة المُعيَّنة من قبل المحكمة تذكَّر أنه : "لا يجوز الطعن على ما يثبته الخبير المعين من المحكمة مما تم على يديه أو تلقاه من ذوي الشأن في حدود ما يرخص له في إثباته، إلا بادعاء التزوير"
المادة (159) من اللائحة التنفيذية لنظام المحاكم التجارية
